完工事例

目的別|すべて

中石切町T様邸新築工事

SW工法 2階建て 耐震等級3 長期優良住宅

建築中レポート

1.2016年11月29日
基礎着工
基礎着工

先日、枚岡神社でのご祈祷を行い、いよいよ着工です。まずは基礎の形状に合わせて、土を掘削していきます。

2.2016年12月09日
防湿シート敷き
防湿シート敷き

地中からの湿気が建物に影響しないように、防湿シート2重張りです。

3.2016年12月12日
捨てコン打設
捨てコン打設

これから行う、鉄筋組みと型枠工事において、基準となる通り芯やレベルを正確に出すために、コンクリートを打設し、舞台をつくっていきます。

4.2016年12月17日
鉄筋工事
鉄筋工事

ベタ基礎、耐震等級3仕様の基礎配筋です。設計通りの鉄筋の太さやピッチに準じて正確に施工していきます。

5.2016年12月19日
配筋検査
配筋検査

第三者機関JIOによる配筋検査。1箇所指摘事項あり。すぐに対応させて頂きました。とても丁寧にチェックしてくれるので、とてもありがたいです。

6.2016年12月19日
基礎コンクリート打設
基礎コンクリート打設

配筋検査を終え、予定通り午後からコンクリートを打設。この寒い時期、コンクリートが固まるまでしっかりと養生期間を設けます。

7.2017年01月07日
足場組み立て
足場組み立て

土台敷きも終え、来週の棟上げのために足場の組み立て完了です。今日は天気が良くないですが、棟上げは晴れますように。

8.2017年01月11日
棟上げ
棟上げ

今年最初の棟上げです。大工さんも気合いが入ります。でも、こんな時こそ、安全第一。朝から一気に、柱・梁を組み上げていきます。

9.2017年01月11日
棟上げ
棟上げ

邪魔にならないように2階へ。格子状に組まれた梁からも建物の頑丈さを感じます。

10.2017年01月11日
棟上げ
棟上げ

予定通り、屋根下地まで完了です。建物のフレームが1日で組みあがりました。いつものことながら、大工さん、お疲れさまでした。

11.2017年01月12日
天井断熱工事
天井断熱工事

天井は硬質ウレタンボードによる断熱です。アルミフィルム貼り仕様で、天井裏からの熱の侵入を大幅に軽減してくれます。ボード間の隙間や束周りはしっかりとウレタン充填です。

12.2017年01月12日
アンカーボルト
アンカーボルト

基礎に埋め込んだアンカーボルト。地震の際に柱がひっこ抜けないようにするための重要な金物です。

13.2017年01月13日
屋根下地
屋根下地

パラペットありの片流れ屋根です。正面からすっきりとした印象になります。これから、ルーフィングを貼り、ガルバリウム鋼板で仕上げていきます。生駒山がきれいです。

14.2017年01月17日
防蟻処理
防蟻処理

地盤面から1mまでの範囲は、シロアリ対策の防蟻処理を行います。無色透明ですので、施工範囲は分かりづらいですが、きちんと施工してもらっています。

15.2017年01月23日
構造金物
構造金物

柱と梁、筋交いなど、必要な箇所に必要な金物が指示されています。適材適所にしっかりと施工。

16.2017年01月23日
壁断熱
壁断熱

SW工法による硬質ウレタン断熱ボードで仕上げていきます。非常に断熱性能に長けています。かつ、気密性能を高めてあげることで、より効果的にその実力を発揮します。

17.2017年01月24日
バルコニー防水
バルコニー防水

南面は、広いバルコニーです。広い分、きちんと防水処理をしておかないと漏水の原因となります。ガラス繊維が主原料のFRP防水により立上り部もきちんと塗布完了です。

18.2017年01月26日
システムバス設置
システムバス設置

2F水回りプランですので、システムバスも2階です。洗面スペースもゆったりしているので、心地よさ間違いありません。

19.2017年01月26日
気密測定
気密測定

家の隙間を測定する気密測定を行いました。問題ないと思いながらもいつも緊張します。外壁合板、サッシ周り、躯体結合部など、しっかりと気密パッキンとウレタン充填で施工してきています。

20.2017年01月26日
気密測定
気密測定

結果、C値0.38c㎡/㎡。とても良い数値です。胸を張って、高気密・高断熱といえる数値です。毎度のことながら、手間の掛かる気密処理、ご苦労さまでした。

21.2017年01月30日
天井下地
天井下地

気密測定も完了したので、天井下地など、木工事を本格的に進めていきます。

22.2017年02月02日
屋根工事
屋根工事

内部工事と並行して、屋根工事完了です。周辺からほとんど見えませんが、ガルバリウム鋼板の片流れ屋根です。この上に太陽光発電を設置していきます。

23.2017年02月18日
外壁工事
外壁工事

外壁はシンプルな白のサイディングです。取り合い目地の箇所は、コーキング処理をしていきます。

24.2017年02月18日
電気工事
電気工事

壁のプラスターボードを貼る前に電気屋さんの配線工事も完了です。

25.2017年02月20日

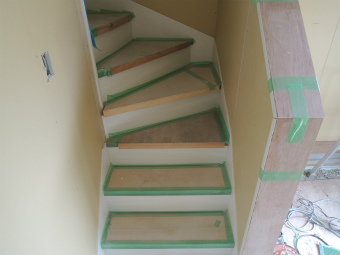

階段造作
階段造作

今までは仮設の階段でしたが、階段取り付け完了。これで2階にも楽に上げって頂けます。

26.2017年02月21日
PBボード貼り
PBボード貼り

内部のボードもほぼ完了。天井も壁も出来てきたので、部屋の感じが分かるようになってきました。

27.2017年02月23日
内部造作
内部造作

階段下の押入れ内部のボード貼り。斜め天井にし、出来る限り収納量が確保出来るように、工夫しながら造作です。

28.2017年02月23日
足場解体
足場解体

外壁周りの工事を終え、足場の撤去です。すっきりとスクエアな外観ですが、どことなく可愛げのある雰囲気です。

29.2017年02月25日
エネファーム設置
エネファーム設置

エネファームと太陽光発電によるダブル発電を採用しています。高い断熱気密性能の建物に、ダブル発電。目指せ、光熱費ゼロ円です。

30.2017年02月25日
土台水切り
土台水切り

サイディング工事の前に土台の周りはぐるりと水切り施工。土台に水が回らないように、かつ通気を確保です。

31.2017年02月25日
玄関土間打ち
玄関土間打ち

玄関土間はタイル貼り。砕石の上にモルタルで下地をつくっていきます。

32.2017年02月27日
太陽光設置
太陽光設置

太陽光とエネファームによるダブル発電を採用。ほぼ真南向きに太陽光。十分な発電が期待出来ます。目指せ光熱費ゼロ円です。

33.2017年03月03日
クロス工事
クロス工事

パテ処理後、クロス貼りです。天井はほぼ完了、これから壁に取り掛かります。部屋感がだいぶ出てきました。

34.2017年03月17日
住設設置
住設設置

トイレに、洗面台。住宅設備の設置も完了。生活するための設備が整い、竣工間近です。

35.2017年03月17日
玄関周り
玄関周り

玄関アプローチは、アール状にしてや柔らかく、導線を確保。

36.2017年03月17日
畳用床暖房
畳用床暖房

2階のリビングの一部は畳スペース。畳用床暖房を敷設。あとは、畳待ちです。

37.2017年03月21日
竣工
竣工

いよいよ明日がお引越し。2階リビングにするかどうかは最初はよくよく迷いますが、完成するとやはり正解だと感じる事が多いです。今回も然り。南に面した2階リビングはとても心地良いです。

38.2017年03月21日
竣工
竣工

素直にシンプルに。外観も内観も。決して、ご夫婦でもめることなく、いつも仲良く相談されているお姿が建物にも反映されている。微笑ましいお住まいとなりました。
